Stavba MIAKO stropu

Stropní konstrukce z betonových nosníků a vložek typu MIAKO patří mezi nejčastěji používané řešení pro rodinné domy, menší stavby, ale i bytové domy. Výhodou tohoto systému je jednoduchá montáž, nízká hmotnost jednotlivých dílů a možnost svépomocné realizace bez nutnosti těžké techniky.
Níže popisujeme kompletní postup od kladení nosníků až po finální betonáž stropu.


________________________________________

1. Příprava a rozmístění nosníků
Než se začne s vlastní montáží, je nutné připravit uložení nosníků. Ztužující pozední věnec obvykle není vyžadován pod stropem, realizuje se až současně a v úrovni stropní konstrukce. Stropní nosníky se ukládají nasucho nejlépe na těžký asfaltový pás položený na vyrovnaném nosném zdivu, minimální uložení nosníků 125 mm (dle požadavku konkrétního výrobce).
Osová vzdálenost stropních nosníků je obvykle 500 – 650 mm, ta se vymezí osazením krajních stropních vložek.

________________________________________

2. Podepření stropní konstrukce
Stropní konstrukce před zmonolitněním není nosná, nosníky se musí před osazením stropních vložek podepřít. Pod nosníky se umístí vodorovně roznášecí trámy nebo systémové nosníky podepřené stavebními stojkami.
Podpěry se umísťují:
• kolmo na stropní nosníky tak, aby volná délka stropního nosníku tzn. vzdálenost mezi roznášecími trámy, případně mezi trámy a zdivem byla max. 1800 mm
• roznášecí trámy/systémové nosníky se podepírají stavebními stojkami ve vzdálenosti max. 1500 mm
Při podepírání nosníků (před zarovnáním stropu vložkami) se rovnou provede jejich předepsané vzepětí tak, aby bylo dosaženo uprostřed délky stropních nosníků. Pokud toto není v kladečském plánu předepsáno, vzepětí nosníků se stanoví podle výpočtu:
L : H = V, kde L je světlý rozpon místnosti, H je konečná tloušťka stropní konstrukce a V je hodnota vzepětí stropních nosníků.


Po předepnutí stropních nosníků se pokračuje v osazování stropních vložek na nosníky.
Montážní podepření se odstraní až po dosažení normové pevnosti betonu (28 dnů).

Poznámka:
Při provádění stropů postupně ve více patrech nad sebou, musí být stojky umístěné ve všech patrech. Po zhotovení stropu posledního patra se při odstraňování podpěr postupuje vždy od horního podlaží ke spodnímu.

________________________________________

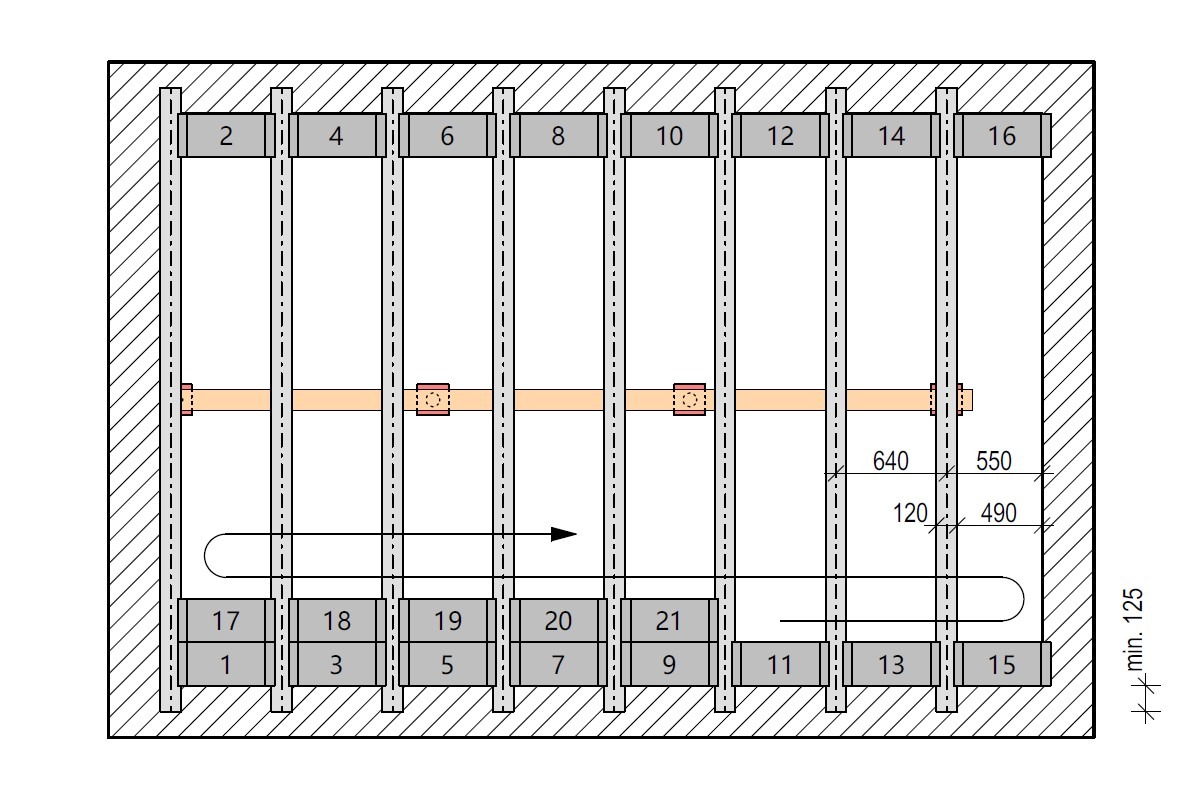

3. Kladení stropních vložek MIAKO
Jakmile jsou nosníky správně uloženy a podepřeny, začíná se s pokládkou stropních vložek MIAKO. Ty se vkládají mezi nosníky těsně na sraz, a to:
• kolmo k nosníkům,
• od jednoho okraje stropu směrem ke druhému,
• tak, aby horní hrany vložek tvořily rovnou plochu.
V místě otvorů (např. pro komín nebo schodiště) se vložky vynechávají a později se provádí dozdívka nebo ztužující věnec.

________________________________________

4. Vyrovnání a kontrola roviny
Po osazení všech vložek je nutné zkontrolovat rovinnost celé plochy. Nerovnosti lze upravit přizvednutím podpěr nebo vložením podložek pod nosníky.
Zároveň se kontroluje, zda jsou vložky dobře usazené a neviklají se – případné vůle by mohly způsobit trhliny v betonu.
________________________________________

5. Armování a příprava na betonáž
Následuje uložení výztuže ztužujících věnců a doplňková výztuž nad nosníky.
Do věnců se osazuje vodorovná i svislá výztuž dle projektové dokumentace, která propojuje strop s obvodovými stěnami.
V místech vyššího zatížení (např. nad nosnými příčkami) se vkládají doplňkové pruty nebo kari sítě.
________________________________________

6. Betonáž stropu
Po dokončení výztuže a kontrole připravenosti se může přistoupit k betonáži. Používá se beton třídy C20/25 (dříve označovaný jako B25) s frakcí kameniva do 16 mm.
Postup betonáže:
1. Beton se ukládá rovnoměrně po celé ploše v tloušťce cca 50–70 mm nad vložkami.
(nadbetonávka tl. více než 70 mm už nezlepšuje únosnost stropní konstrukce, naopak jí zbytečně více zatěžuje)
2. Beton se hutní pomocí ponorného vibrátoru, aby se odstranil vzduch a zlepšilo spojení s vložkami a nosníky.
3. Povrch se zarovná latí nebo hliníkovým pravítkem do roviny.
Po zabetonování se strop nechá vyzrát minimálně 3–4 týdny. V průběhu zrání se doporučuje beton vlhčit, aby nepraskal a dosáhl požadované pevnosti.
Podpěry se odstraňují nejdříve po 28 dnech, dle teplotních podmínek a pevnosti betonu.
________________________________________

7. Dokončovací práce
Po odstranění podpěr lze pokračovat s navazujícími stavebními pracemi – omítky, podlahové vrstvy, instalace apod.
________________________________________

Shrnutí výhod MIAKO stropu:

rychlá a jednoduchá montáž
✅ není potřeba těžká mechanizace
✅ dobré tepelně a akusticky izolační vlastnosti
✅ možnost svépomocné realizace
✅ vysoká únosnost a dlouhá životnost
